【贵阳塔吊租赁】建筑中的塔吊是如何安装与拆卸的?

发布时间:2025-04-24 来源:贵州力恒达建筑设备租赁有限公司
阅读

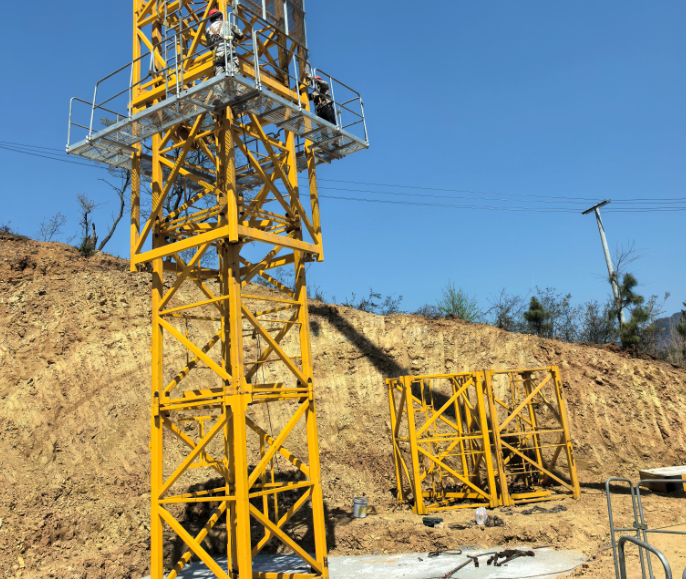

1、安装塔吊。 塔身基是一节一节的。将基节与预埋支腿用8根的销轴与预埋支腿相连。用经纬仪或吊线法检查吊塔的垂直度。
2、安装吊装的标准节。 吊起事先拼装好的标准节在安装在已经装好的基节上,用8根的销轴连接。

3、安装爬升套架。 将爬升架吊装在塔身上,调整爬升架与标准节之间的间隙(2-3mm)左右,
注意:装有油缸的一侧的塔身踏步的一侧 ;安装顶升油缸,将液压泵站吊装到平台中间,对接好油管,检查液压系统。
4、安装回转。 在地面把上将上下支座、回转支座、上支座等组装连接成一个整体,把吊装装好的塔身上,再将塔身及爬升架连接好。
5、安装回转塔身。 使用吊起回转塔身时,在安装时注意要安装平衡臂爬梯耳板的方向,使焊有耳板侧朝向安装平衡臂的一侧上;用4根销轴与回转塔身的上下支座紧固。
6、安装司机室(800kg左右)。
7、安装平衡臂。 将平衡臂组装好,在安装好走台、电控柜、栏杆,将平衡臂吊起,用2件销轴将平衡臂与回转塔身连接好,在打开开口销。放出手动葫芦链条,转动平衡臂斜撑杆,调节好手动葫芦,对准平衡臂斜撑杆和上支座上耳板的连接孔,在用2件销轴把平衡臂斜撑杆与上支座连接好,在打开开口销,挂好连接爬梯。注:平衡臂尾端可安装一根牵引绳,方便在地面上做引导。
8、安装A架总成 。把安装好的梯子和平台的A架总成吊起来,将塔顶前弦杆用4根销轴与平衡臂连接。
9、预装4块5吨平衡重(近塔身)。

拆卸注意事项:
1、 在塔机拆出工地之前,顶升机构由于长期会停止使用,要对顶升机构进行保养和试运转。 在试运转过程的时候,要有目的地对限位器,在回转机构的制动器等的时候要进行可靠性检查。
2、 在塔机标准节已拆出时,下支座与塔身没有用M36高强度螺栓连接好之前,严禁使用的时候回转机构、变幅机构和起升机构。 塔机拆卸对顶升机构是重载连续作业时,应对顶升机构底主要受力件经常的检查。
3、 顶升机构工作的时侯,对所有操作人员都应该集中精力观察各种相对运动件的相对位置是否正常(如滚轮与主弦之间,套架与塔身之间),如果套架在上升的时候,套架与塔身之间发生偏斜的话,应停止上升,立即下降。 拆卸时风速应低于8m/s。如果拆卸塔机的时候,建筑物已经建完,工作场地会受限制,一定要注意意工件程序特别是吊装堆放的位置。一定不可马虎大意,否则容易发生人身安全事故。


拆塔的具体程序
将塔机旋转至拆卸区域,保证该区域无障碍影响拆卸作业。
拆卸步骤与立塔组装的步骤相反。必须严格执行本说明书的规定,严禁违反操作程序。
拆塔具体程序如下:
1、 降塔身标准节(如有附着装置,相应地拆卸)
2 、拆下平衡臂配重(留一块2.32t的配重);
3、 起重臂的拆卸;
4、 平衡臂的拆卸;
5、 拆卸司机室;(亦可待至与回转总成一起拆卸);
6 、拆卸塔顶;
7、 拆卸回转塔身;
8、 拆卸回转总成;
9、 拆卸套架及塔身加强节。

拆卸塔身
把起重臂回转到标准节的引进方向,使回转制动器处于制动的状态,小车也处于规定的平衡位置。拆塔的最上面塔身标准节离开下部标准节在2cm左右.,停止顶升。顶起的标准节用进梁推出,回缩油缸,由爬爪支承,顶升横梁降至下面踏步再回缩,下支座与塔身标准节之间用螺栓连接;用小车吊够将标准节降到地面。
注意:把拆掉的标准节推到引进横梁的外端之后,在顶升套架的下落过程中,在顶升套架上的活动地爬爪通过塔身标准节主弦杆踏步时,比须用人工翻转活动爬爪,方便顶升套架能顺利地落到下一个标准节的最顶端。
在重复上述动作,将顶升加节上来的塔身标准节依次拆下。
1、拆卸平衡臂配重,用将小车固定在吊臂根部,借助辅助吊车拆卸配重,拆开配重块连板的时候,用按装配重的相反的顺序,在将各块配重依次卸下。就留下一块配重块。
2、起重臂的拆卸,从小车及吊臂把升钢丝绳卸下的时候,可以,同时应对钢丝绳全长做认真进行检查。
3、用吊装点进行拆卸;在轻轻提起起重臂,使其位杆系统放松,在拆掉连接销轴; 放下起重臂,搁在垫有枕木的支座上。
4、平衡臂的拆卸,将配重块首先吊下,后通过平衡臂上的四个安装吊耳吊起平衡臂,使平衡臂拉杆处于放松状态,拆下拉杆连接销轴。然后拆掉平衡臂与回转塔身的连接,将平衡臂轻轻放至一面。
5、拆卸司机室
6、拆卸塔顶,在拆卸前的时候,必须要,查与相邻的组件之间是否有电缆连接。.7拆卸回转塔身
7、拆卸回转总成,吊住套架,拆下其与下支座支脚的连接螺栓,把爬爪支承在塔身上,在用吊索将回转总成吊起卸下。
8、拆走套架及塔身加强节,吊起套架,缓缓地沿标准节主弦杆吊出,放至地面。依次吊下各节标准节
9、塔机拆散后的注意事项,塔机拆散后由工程技术人员和专业维修人员再次进行检查。把要受力的结构件应检查金属疲劳,焊缝裂纹,结构变形等情况,检查塔机各零部件是否有损坏或碰伤等。
10、检查完毕后,在对缺陷、隐患进行修复后,再进行防锈、刷漆处理。
